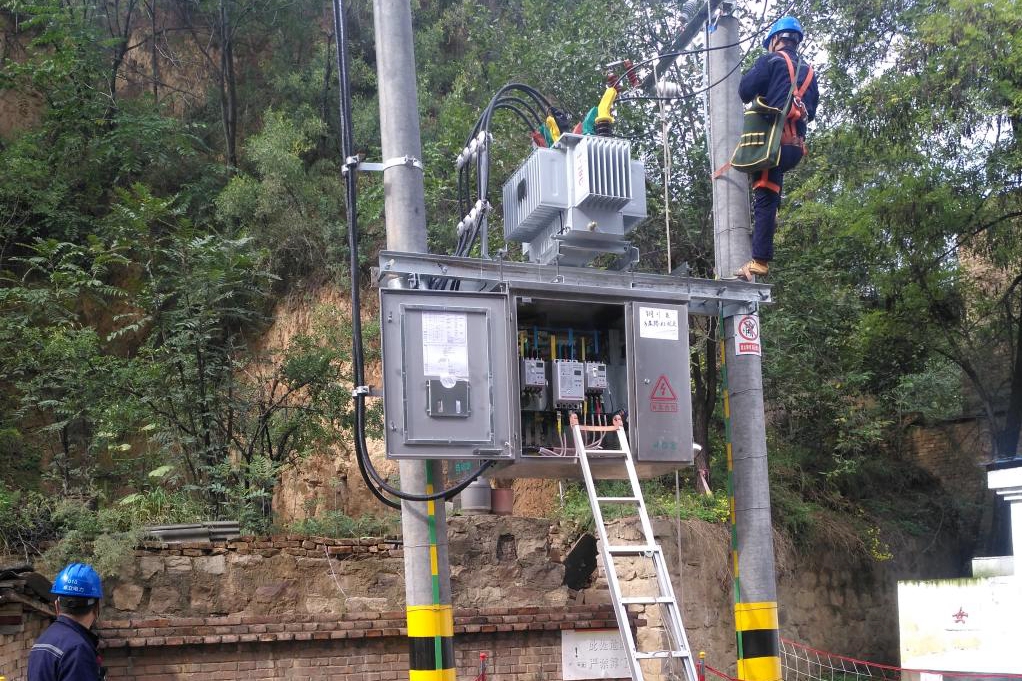

隨著銅川分部南苑小區一號樓變壓器(200KVA)的投運和202戶住戶漏電保護器的合閘,標志著“三供一業”供電改造經過九個月的洽談、移交、籌備工作中,已正式進入實質性維修改造階段。
從2018年12月印臺王益電力分公司與華遠項目部“三供一業”改造辦公室,對市區各單位用電用戶進行現場核對、現場設計開始,“三供一業”供電維修改造工作正式拉開了序幕。2019年7月,印臺王益電力分公司根據設計方案確定了第一批“三供一業”維修改造單位,2019年8月,印臺王益電力分公司與施工方對首批供電維修改造單位進行設計方案現場核對、技術交底,確認對銅川分部及梅苑小區先期進行戶表改造。華遠項目部物業運行部及各相關部門積極配合住戶與供電局簽訂供用電合同,收集居民身份證復印件,填寫用電平面圖,為供電維修改造順利進行提供了時間上的有力支持。施工方依據印臺王益電力分公司提供的住戶信息提取材料、電表、變壓器等,為后續施工做準備。
截止目前,銅川分部已完成202戶,未完成的464戶及梅苑小區1579戶戶表改造將于10月底完成。
